看看这几种,工艺如何做,消防工程!(2)
作者:网站采编关键词:
摘要:屋顶消防风机安装施工技术 1.基础尺寸和位置的确定 结合风机规格、风井位置、屋顶建筑结构的具体位置来布置风机基础位置。 2防雷接地端子预留及基础
屋顶消防风机安装施工技术
1.基础尺寸和位置的确定
结合风机规格、风井位置、屋顶建筑结构的具体位置来布置风机基础位置。
2防雷接地端子预留及基础浇筑
在屋顶浇筑混凝土时,将防雷接地端子预留到风机基础位置。浇筑顶板结构面后,准确定位风机基础位置,浇筑风机基础。
3建筑屋面和基础面施工

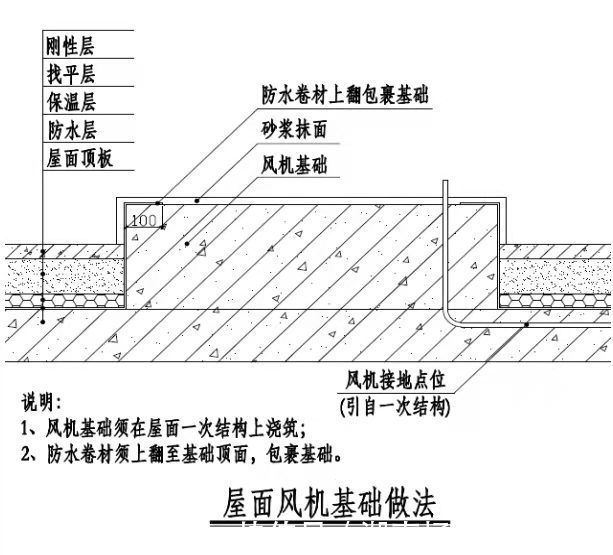

屋面防水、保温层、找平层、刚性层施工时,注意防水必须翻至风机基础边缘,以保证防水系统的严密性;抹灰或铺设风机的基础表面。
4风扇和附件的安装
根据风井位置,校正风机位置,准确定位风机;安装减震垫,固定风扇;安装防鼠网,安装连接风道,对风机金属外壳做防雷接地处理。
5风机雨篷及防护措施安装
安装风机遮阳篷和防护措施,完善可靠的防雷和接地措施。
质量控制要点
1.风机的基础必须从结构面预留(并配合预留防雷接地端子);
2.风机阻尼垫不得被基础表层覆盖,以保证有效的阻尼措施;
3、风机、雨篷及金属部分的保护措施必须可靠防雷接地。
三、火灾自动报警设备的安装施工技术
1点综合布置
根据系统功能,优化报警控制器、火灾探测器、手动报警器、声光报警器、各种模块等设备的位置,确定布线路线和布线方式。
2.预留预埋保护管和线槽安装
根据优化后的设备定位位置,敷设线管、预留线盒、穿线管(明管弯曲半径≥6D,暗配管弯曲半径≥10d);金属线槽安装支架间距≤1.5m,必须使用专用开孔器开安装孔,不得使用电气焊开孔;保护管和金属槽的跨接线的截面积不小于4mm2。
3放线和设备安装
根据保护管和线槽确定的路线进行放线。放线时应考虑不同系统、不同电压、不同电流类别的线路,不得穿在同一管内或同槽线槽内;设备安装应严格按照优化后的定位图进行(设备在装修区域的定位应与装修要求共同确定)。
4系统调试和验收
火灾自动报警系统的调试应在建筑物内部装修和系统施工后进行;首先,消防设备应进行单机调试。单机调试合格后,按照建筑工程消防设施验收的具体要求进行联动调试,逐项检查设备功能。自检合格后,按要求提交检测单位检测验收。
质量控制要点
1.配管前,根据设备型号,选择与设备相匹配的箱体;
2.装修施工前,消防单位应当配合装修单位制定装修区域的施工模型,准确界定设备点的位置;
3.设备定位必须与装修沟通确定,人工报告、插孔电话、消防电话电话为1.3 ~ 1.5m;声光报警:离地1.8m
4.设备安装必须在装饰腻子和装饰面漆完成后进行,避免二次污染。
四、疏散指示、安全出口的安装和施工技术
1.检查疏散路线和设备定位。
根据建筑的功能要求检查疏散路线(确定不同方向的设备数量),优化疏散指示和出口位置,并指定安装方式(明装或暗装,墙装或地装或吊装)。
2线管预埋及安装位置预留
根据优化图的定位位置,准确预留接线盒位置并预埋保护管(隐蔽疏散指示和安全出口处预留安装底盒),预埋后及时疏通管道并穿引丝。
3放线和设备安装
安装完装饰吊顶龙骨后,及时放线。放线时,接线盒或底盒处必须留有适当余量,并保证良好的绝缘保护。建筑、装修腻子、涂料施工完毕后,应及时进行疏散指示和安全出口安装(疏散指示标志走道墙安装距离不宜大于20m)。
4系统调试
消防系统安装完成后,应对疏散指示和安全出口进行调试(正常交流电源切断后,疏散指示和安全出口应平稳切换至应急工作状态,切换时间不超过5s)。
质量控制要点
1.原则上要求疏散指示隐蔽。有什么困难,就要走出表面背后的那条线。
2.疏散指示墙底边距地面400 ~ 500cm;
3.安全出口吊装应保证底边距地面的距离为2.2~2.5m,吊装应保证铺设路线横平竖直、美观;
4.设备安装完成后,必须对成本产品进行保护,以免损坏。
5.防火卷帘部位水电管道安装施工技术
1绘图和优化
在涉及部分的结构施工前,做好该部分的安装图和建筑、结构图的联绘图,优化该部分的水电管线,或移位或作为梁上的管线处理,避免水电管线穿越防火卷帘。
2保留和嵌入
结构施工时,根据图纸位置准确预留管套和电线电缆保护管。
3管道安装
严格按照优化后的施工图安装水电管线,并注意预留防火卷帘盒的安装空间。
